浙江天台抽水蓄能电站主坝防浪墙混凝土浇筑完成
栏目:企业动态 发布时间:2025-09-11 来源:水电十二局

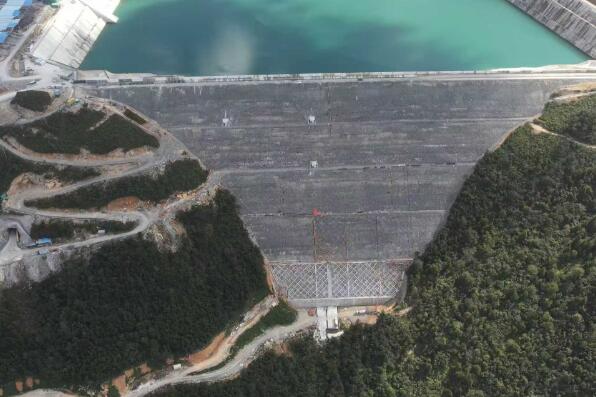

9月7日,浙江天台抽水蓄能电站主坝防浪墙混凝土顺利浇筑完成。

上水库主坝防浪墙全长566米,共计48个单元;防浪墙混凝土采用分序跳块的浇筑方式进行,累计方量2300m3,历时64天浇筑完成。

在工程推进过程中,施工团队面临诸多挑战。按照设计要求,防浪墙标准为饰面清水混凝土,因此,混凝土外观便成了施工质量控制的重中之重。为避免外观缺陷,自施工以来,项目部严格按照施工技术方案施工,做到层层落实安全、环环紧扣质量,加大人员投入,充分发挥广大干部职工积极性、主动性,创造性地开展工作,抓住有利施工天气,全力以赴做好各项工作,为实现质量控制创造了有力保障。

经过不懈努力,防浪墙最终以高质量标准完成。它不仅具备坚固的结构,能够有效抵挡强浪冲击,而且在外观设计上与周边环境相协调。这一成果的取得,离不开各参建单位的紧密协作。下一步项目部将继续发扬攻坚克难、创先争优、努力拼搏的优良作风,保障浙江天台抽水蓄能电站2025年底首台机组发电目标如期实现!
