福建华安抽水蓄能电站通风兼安全洞提前4个月全线贯通
栏目:企业动态 发布时间:2025-09-19 来源:中国水电十六局

9月17日,由水电十六局承建的福建华安抽水蓄能电站项目通风兼安全洞较原计划提前4个月全线贯通,为主体工程的推进按下加速键。

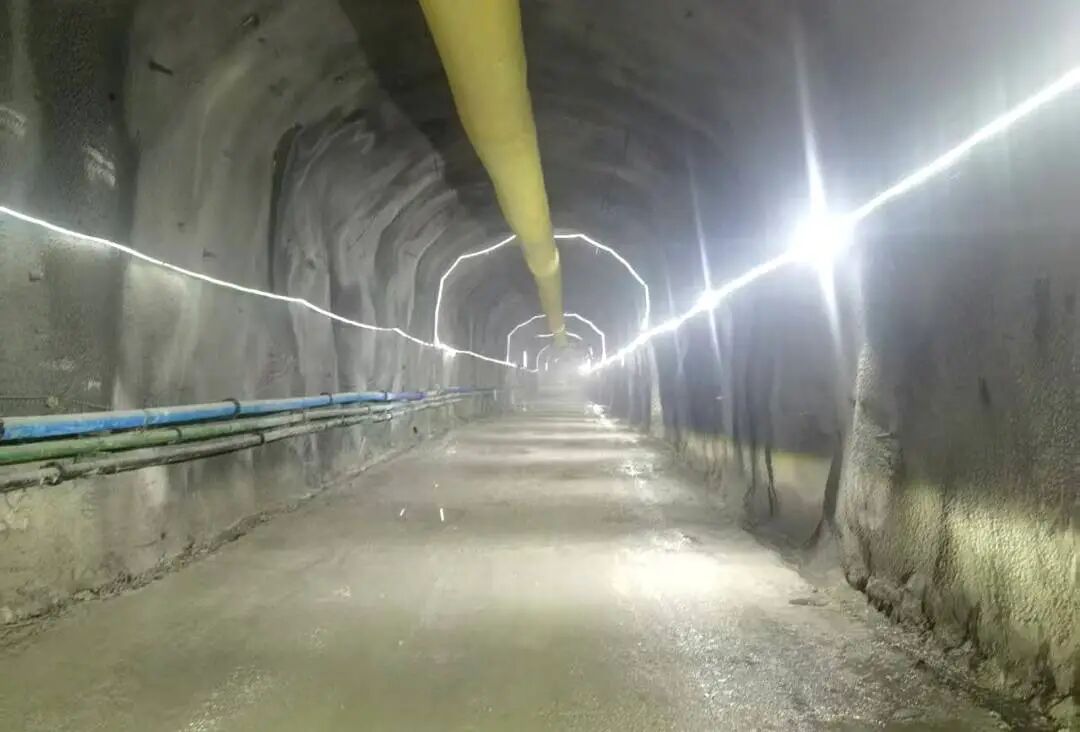

通风兼安全洞集通风、排烟、运输及安全疏散等功能于一体,是保障地下厂房主体施工的核心通道,其进度直接关系到整个项目的建设周期。洞身总长1967米,洞口高程245米,采用城门洞型断面,最大开挖断面达8.6米×7.6米。

自开工以来,项目团队面临洞线长、交地缓慢、进场道路受限、多条断层破碎带地质复杂和地下水丰富等多重挑战,科学组织、优化施工方案、精准调配资源,最终实现高精度贯通,洞轴线偏差仅12毫米,远小于200毫米规范允许值,充分展现了水电十六局项目团队过硬的技术实力与精准的施工控制,赢得工程业主的高度评价。

此前,水电十六局项目团队于9月13日较原计划提前12天完成项目进场道路B段(樱花林至库尾桥段)水稳层铺筑;9月14日,通风兼安全洞提前掘进至地下厂房位置,较原计划提前22天,为9月17日的通风兼安全洞贯通提供坚实保障。

目前,随着三大关键节点目标的提前实现,项目团队大干快上势头不减,朝着项目工程施工年度大步迈进。
